球阀的设计和制造是按照使用寿命长、无故障应用的要求进行并提供给客户的。
本手册给客户提供所有相关球阀安装、操作和长期使用维护的信息,所提供的图纸均为标准结构的图纸。
一、 安装前的注意事项
1. 阀门到达现场后,应仔细检查是否在运输途中受损。
2. 在没有完成安装前,应保留阀门的包装和保护的设施。
3. 如果阀门的通道以及法兰端面、对焊端等与管路安装有关的地方被裸露,应采取措施加以保护,以防止杂质进入阀门体腔。
4. 阀门安装前,应检查和清洗管道,防止杂质如砂子、电焊渣等损坏球体和阀座表面。
5. 如果阀门在安装使用前需要存放较长时间,应在阀门裸露表面涂上防锈油,并建议将阀门处于全开位置时存放在干燥和通风的地方,通道两端应上好闷盖保护。 长时间存放后安装使用该阀门,应先进行清洗,并重新试压,合格后投入安装使用。
6. 手柄驱动的阀门,手柄指示的位置是阀门开关的标志,当手柄与管道的轴线平行时,阀门为开启,当手柄与管道的轴线垂直时,阀门为关闭。
二、 安装过程中的操作规程
1. 球阀可在除阀杆方向朝下的任何位置安装,建议安装阀门时将阀杆 处于水平位置,严禁阀门倒装!

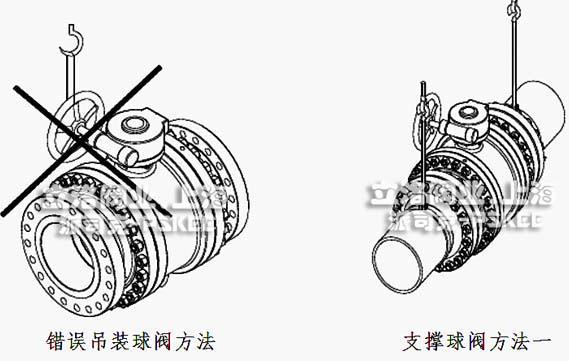

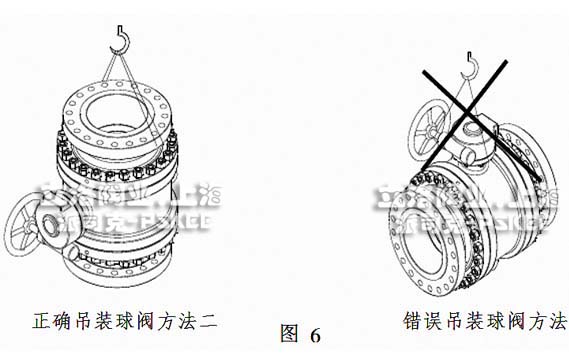

2. 阀门不应负载管道的重量。对管道的支撑将因管道系统的震动造成阀门的变形,阀门可以通过在阀体上安装管道夹和支撑物进行支撑,不应在法兰上固定支撑物(如图7)
4 的变形,阀门可以通过在阀体上安装管道夹和支撑物进行支撑,不应在法兰上固定支撑物(如
图7)。
3. 不要通过法兰螺栓的调整来纠正管道的不平行。
4. 不允许用阀门承载管道的重量来避免管线的扭曲和阻塞。
5. 如有必要,在阀门试运行时应均匀压紧填料压盖。
6. 合格的管道焊工必须按照ASME锅炉和压力容器标准第Ⅸ卷的规定进行焊接操作和评定。
7. 在安装螺纹端、对焊端、承插焊端和法兰端连接阀门时,必须按照下列不同的程序和方法进行安装,以使阀门达到最佳的性能。
7.1螺纹端阀门的安装
7.1.1 安装前,应清洗阀门两端螺纹及其附件;
7.1.2 如必要,密封剂只能使用于管道或外螺纹上;
7.1.3 应使用确尺寸的带有平板钳夹的扳手来安装六角或八角端;
7.1.4 不能选择较小尺寸的螺纹来安装管线阀门。
7.2对焊端阀门的安装
7.2.1 使阀门处于"全开"状态;
7.2.2 连接部位应保持同轴,连接端保留2~3mm间隙;
7.2.3 焊接处应使用内焊接垫环;
7.2.4 完成焊接后,应冲洗或清刮管道和阀门,以清除焊渣;
7.2.5 不允许快焊导致焊接材料过
剩;
7.2.6 阀座区域的温度不允许超过120oC(248oF),以避免阀座及其密封面 损坏;
7.2.7 如对焊端阀门购买时没有带延长的焊接接头,在焊接前,应拆除中间 已经装配好球和阀座的阀体,并在原位置上安装上相同尺寸的隔离物后进行焊接。
7.2.8 当管道系统冷却至环境温度时将隔离物拆下,并重新安装阀体。
7.3承插焊端阀门的安装
7.3.1 使阀门处于"全开"状态;
7.3.2 先将管子插入最底部,然后拉出1.5mm再进行焊接;
7.3.3 在焊接前,应在管道或阀门的
两端提供足够的支撑;
7.3.4 阀门每端的焊接应为一道连续的焊缝,焊条直径不应超过3.2mm;7.3.5 阀座区域的温度不允许超过120oC(248oF),以避免阀座及其密封面 损坏;
7.3.6 如对焊端阀门购买时没有带延长的焊接接头,在焊接前,应拆除中间 已经装配好球和阀座的阀体,并在原位置上安装上相同尺寸的隔离物后进行焊接。
7.3.7 当管道系统冷却至环境温度时将隔离物拆下,并重新安装阀体。
7.4法兰端阀门的安装
7.4.1 确保法兰垫片和紧固件都适合现场操作条件;
7.4.2 在配管法兰之间插入已经配好合适垫片的阀门(阀门处于全开状态),对齐法兰螺孔并保持在原位;
7.4.3 首先在阀体端法兰背面手持螺母,然后插入螺栓;
7.4.4 而后,用手逐一上好所有的螺栓螺母;

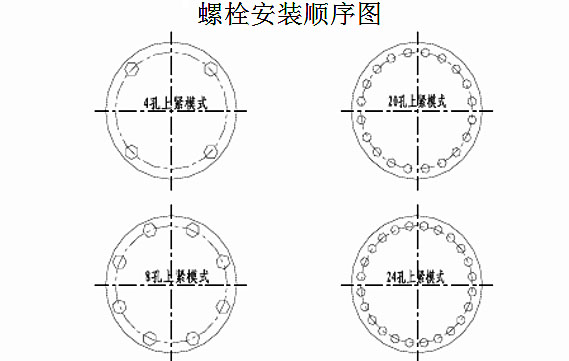

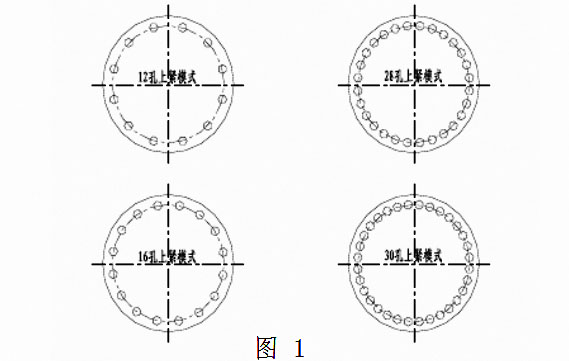

7.4.5 最后使用两个扳手上紧螺栓螺母接合处,其次序如图1所示。
三、 阀门的操作和维护
1. 当阀门安装完成后,应多次仔细清洗管道以去除管道内所有杂质,并在冲洗管道前使阀门处于全开状态。
2. 阀门应缓慢开启和关闭,以避免阀门或管道受到水锤作用。
3. 阀门应保持全开或全关状态,以避免因抽丝现象造成阀座和球体的损坏。
4. 球阀仅用于开关切断和流通用,不能用作节流。
5. 如果阀杆出现泄漏,应上紧填料压盖或压盖螺母,直到停止泄漏。如果继续泄漏,必须更换阀杆填料。
6. 如果阀座出现彻底泄漏,应保证阀门处于全关的状态,不能使用加力杆或额外的力强加在阀杆
上来阻止泄漏,如果持续泄漏,则应更换阀座。
7. 经过长期使用后,如果阀座出现彻底泄漏,更换阀座也是很有必要的。
8. 阀杆填料的更换:当需要更换填料时,应保证阀门处于不受压的状态,然后拆下所有附件,括驱动装置,以便更换填料。在松开和拆卸填料压盖后,可用带钩的金属丝将填料取出,而后换
上新的填料。
9. 对于使用填料进行密封的阀座,发生泄漏后,不应在阀座的后面增加填料使其更加紧密来阻止阀门的内漏,而应该更换阀座后的填料。
10. 如果阀体中法兰间出现泄漏,不应过度拧紧阀体或阀盖的螺栓和螺母,这样可能损坏阀门,而应将中法兰密封垫片进行更新。
四、 阀门的拆卸

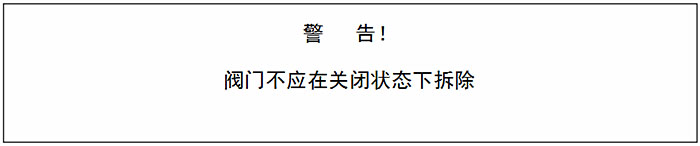

为了保证您的安全,在从使用状态下或对阀门进行任何拆解前,采取以下措施是非常重要的。
1. 如何从管线上卸下阀门
1.1 卸下带有驱动装置的阀门,阀门首先应该处于关闭状态,而后分离所有管道上的辅助夹套、气动或电动连接线等。
1.2 当在管道内还存有介质的情况下工作时,应穿戴好工作服。
1.3 泄掉所有管线内的压力,排空系统中的流体介质,并多次开关阀门,以排出任何残留压力。
1.4 将阀门保持在全开位置,卸下阀门后将阀门放置在平台上(参照图5 )。
2. 浮动球阀的拆卸(参照图2)
2.1 冲洗阀门以清除阀门内部的残留物。
2.2 将阀门放置在平台上。 2.3 拆下所有固定附件,如手柄或齿轮箱。
2.4 拆除定位片、填料压板、填料压套及螺栓、螺母,用带钩的铁丝移除填料。
2.5 旋松中法兰螺栓螺母,拆分阀体和阀盖,并取下中法兰垫片;
2.6 将阀门处于关闭位置时,取出球体。
2.7 从阀体和阀盖腔内拆除阀座,阀座可以在再次装配时使用。
2.8 从阀体上端将阀杆推进体腔内,然后从阀体体腔下端取出阀杆,并拆下阀杆垫圈和上密封圈。
2.9 应把拆下的零部件放置在干净的木板或纸板上;禁止将球体和阀座放置在水泥或金属表面上,以防损坏。
2.10 仔细清洗所有零部件,如有必要,应用适当的溶解液进行清洗。
2.11 检查所有密封件表面和零件是否损坏或不均匀磨损,球体表面上的细小的划伤和毛刺可用细密的纱布去除。
2.12 检查阀杆的使用状况。

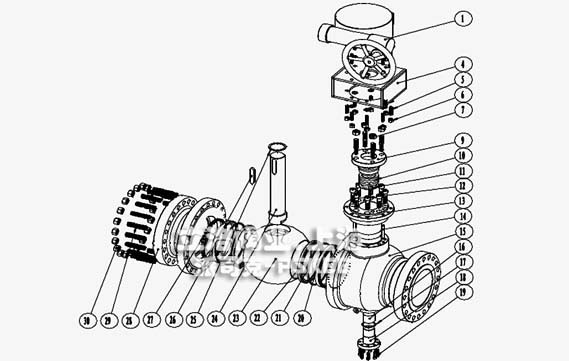

浮动球阀结构图--图2
3. 固定球阀的拆卸(参照图3、图4)
3.1 冲洗阀门以清除阀门内部的残留物。
3.2 将阀门放置在平台上。
3.3 拆除手柄或齿轮箱和支架。
3.4 拆除保险螺母、弹簧垫、填料压套和防静电弹簧。
3.5 拆除填料函、轴承和填料函密封。
3.6 从顶部推压阀杆,由底部将阀杆取出,然后移除防静电弹簧、阀杆垫圈和阀杆上密封圈。
3.7 拆除耳轴和耳轴密封。
3.8 旋松中法兰连接螺栓,并拆分阀体和阀盖。
3.9 拆除阀盖上的阀座和阀座后的弹簧。
3.10 从阀体上拆除球体,并拆掉耳轴轴承和止推垫圈。
3.11 拆除阀体上的阀座和弹簧。
3.12 将所有的零部件放置在柔软的平台上,禁止将零件放置在水泥或金属表面以避免损坏。
3.13 仔细清洗所有零部件,如有必要可选用适合的溶剂进行清洗。
3.14 检查所有密封件表面和零件是否有损坏或不均匀磨损。球体表面上的细小的划伤和毛刺可用细密的纱布去除。
3.15 检查阀杆、球体、阀座、轴承和填料函的表面是否磨损承损坏,如有必要须更换损坏零部件。

两片式锻钢球阀结构图--图3
三片式固定球阀结构--图4
4. 装配
使用工具箱的成套工具按照拆卸阀门时的相反程序进行装配。
注意:应使用新的填料、阀体密封、阀杆密封和垫圈。在装配中如发现阀门零部件中出现损坏/磨损/腐蚀,应及时更新。
